9月19日10时28分,随着40号风机叶轮与机舱的精准对接,中铁云顶国际参建的浙能台州1号海上风电场工程最后一台风机装置完成,标记着项目风机装置事情圆满收官,为实现年底并网发电目标涤讪了基础。
浙能台州1号海上风电场工程位于浙江省临海市雀儿岙岛北侧,属于近海风电场。中心离岸距离约为16.5公里,工具向最宽约8.6公里,南北向最长约4.3公里,涉海面积23平方公里。场区安排40台单机容量7.5兆瓦的风电机组,计划总装机容量300兆瓦,风电场配套建设一座220千伏海上升压站和一座陆上集控中心。中铁云顶国际参建的B标段主要工程内容包括一座海上升压站的基础施工及上部组块装置、20台7.5兆瓦风电机组基础施工及风电机组装置所涉及的全部事情。

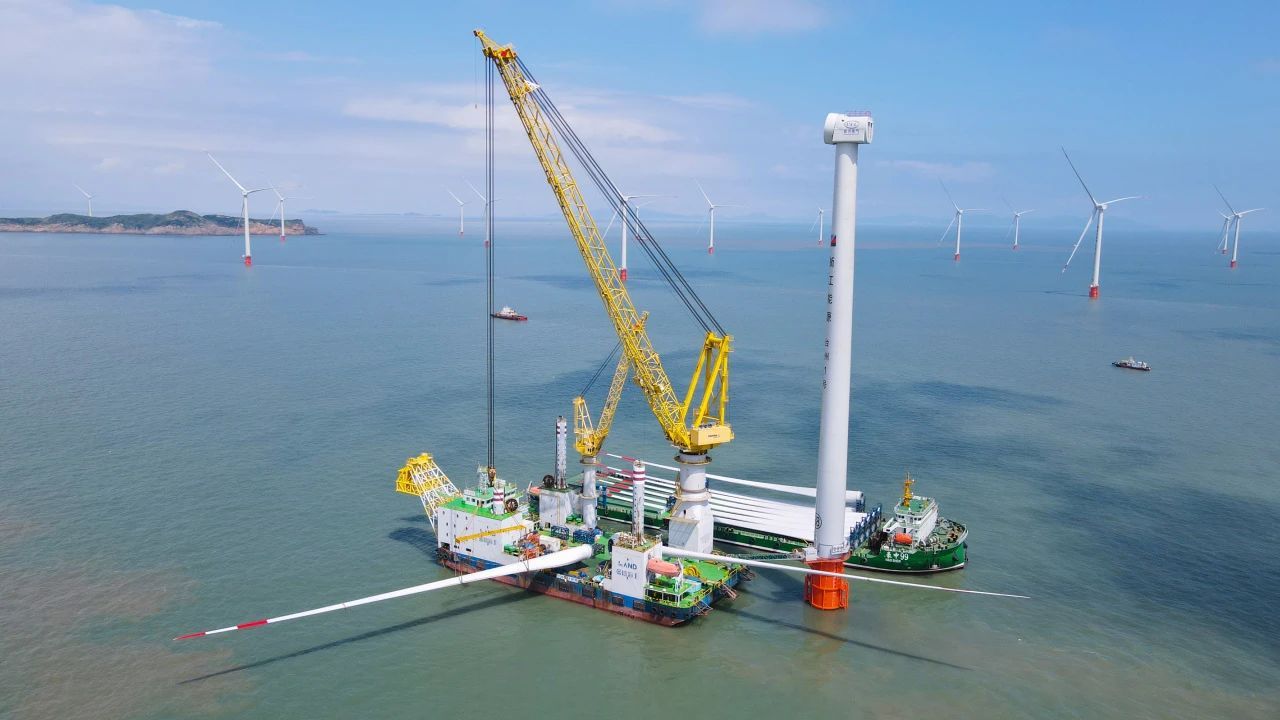

此次装置的40号机位风机,单片叶片长100米,风轮直径约207米,轮毂中心距离海平面高度126米,塔筒共分4段,风机整体重量约860吨。由于机位地质庞大、淤泥层笼罩厚度大,风机装置平台船“插腿”近40米。针对风机吊装历程中的重难点,项目部多次对吊装计划优化细化,在吊装历程中,通过重复升降平台、运用风波流检测系统、对海域风速、波高进行实时监控、安排专人全程盯控等步伐,确保各环节严格凭据标准实施,最终实现最后一台风机的精准对位。
风机装置期间,为加速施工进度,项目团队严格凭据“一机一计划、一吊一总结”原则,为每一台风机制定了科学高效的施工计划。针对风机装置船插拔腿困难,对风机装置平台船插拔腿细致剖析,提出针对性解决计划,包管风机装置船的宁静顶升、高效拔腿。同时最大限度利用窗口期,合理利用大潮期,让运输船靠泊期间合理地利用风机装置船甲板空间,提前倒运风机组件,减少大潮汛期间运输船的靠泊时间,做到了分秒必争,为风机装置高效完成创立了有利条件。

自进场施工以来,面对施工海域浪大流急、大风大雾、不良地质等倒运因素,项目施工团队坚决落实宁静生产责任制,严控宁静质量,仅用2个月有效施工时间,就完成了20根直径为7.5至8.8米的大吨位钢管桩沉桩作业,较工期提前2个月。其间,通过不绝优化施工组织、立异工艺工法,不绝提升现场工序转换效率,于3月8日完成首个集成式隶属套笼装置,4月3日完成首台风机装置,9月13日完成海上升压站装置,要害工期节点均如期或提前完成,获得业主等单位的高度肯定和认可。

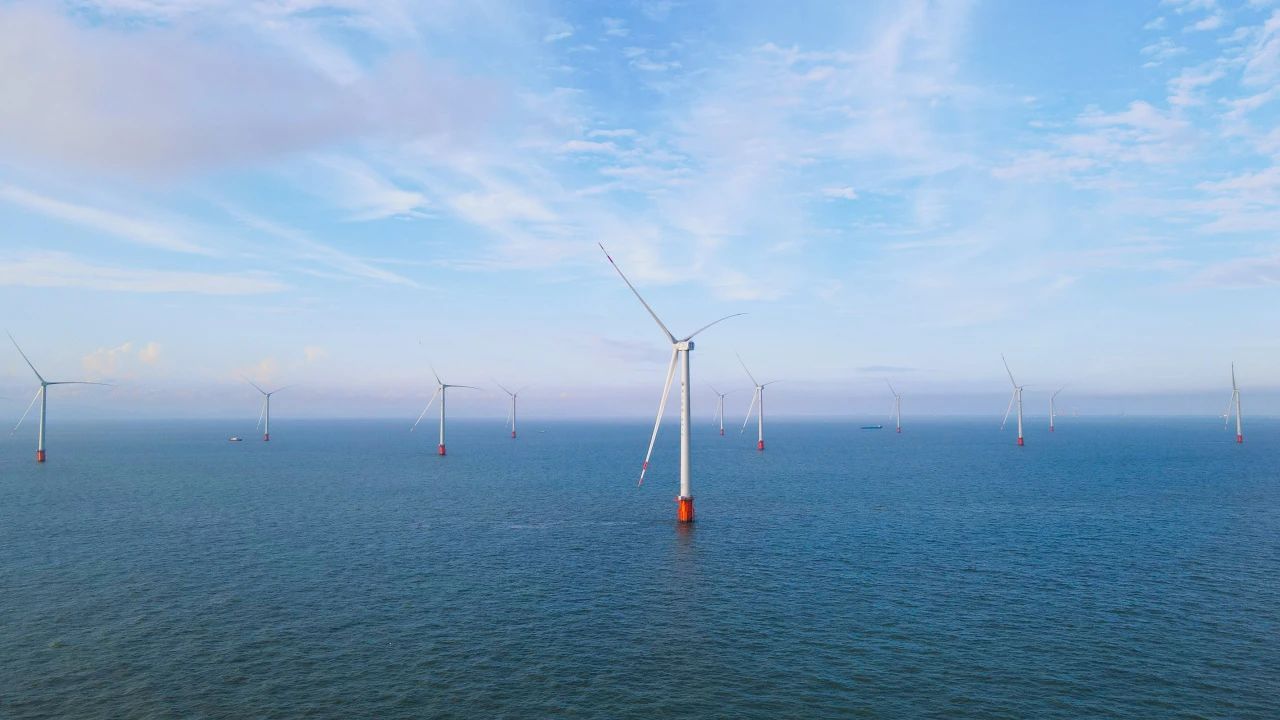

浙能台州1号海上风电场是浙江省“十四五”期间计划的重大建设项目,也是全面贯彻新生长理念助力碳达峰碳中和目标实现的重要举措。项目建成后,年发电量达9.34亿千瓦时,每年可节约标准煤30.09万吨,减少二氧化碳排放62.44万吨,节约淡水269万立方米,关于外地绿色能源生长具有里程碑式的意义。
文字|何建伟 姚思超 谭超
来源|五公司
